Dziennik budowy to oficjalny dokument, który towarzyszy każdej inwestycji budowlanej od pierwszego wbicia łopaty aż po odbiór końcowy. Jego prawidłowe prowadzenie, wraz z konkretnymi, szczegółowymi wpisami, jest absolutnie kluczowe dla każdego, kto buduje dom jednorodzinny lub inny obiekt. W tym artykule przyjrzymy się, jak tworzyć takie wpisy, dostarczając praktycznych wzorów i wyjaśnień, które pomogą Ci w rzetelnej dokumentacji każdego etapu budowy.
Dziennik budowy – klucz do prawidłowej dokumentacji i bezproblemowego odbioru
- Dziennik budowy to oficjalny dokument rejestrujący przebieg prac i zdarzeń na budowie.
- Obowiązek prowadzenia dziennika wynika z Prawa budowlanego dla obiektów wymagających pozwolenia lub zgłoszenia.
- Wpisy muszą być chronologiczne, trwałe, czytelne i zawierać datę, opis, dane oraz podpis osoby uprawnionej.
- Do dokonywania wpisów uprawnieni są m.in. inwestor, kierownik budowy, inspektor nadzoru i projektant.
- Od 2023 roku dostępny jest Elektroniczny Dziennik Budowy (EDB).
- Szczegółowe i zgodne z prawem wpisy są niezbędne do prawidłowego odbioru technicznego budynku.

Dziennik budowy jako Twój najważniejszy dokument na budowie – dlaczego poprawne wpisy są kluczowe?
Dziennik budowy to znacznie więcej niż tylko formalność. To oficjalny dokument urzędowy, który stanowi podstawę do oceny prawidłowości wykonania robót budowlanych. Jego rzetelne prowadzenie jest nie tylko wymogiem prawnym, ale przede wszystkim gwarancją dla inwestora, że wszystkie prace są wykonywane zgodnie z projektem, normami i sztuką budowlaną. Właściwie udokumentowane etapy budowy stanowią nieoceniony dowód w przypadku ewentualnych sporów, reklamacji czy podczas odbioru technicznego budynku.
Co mówi prawo? Dziennik budowy w świetle przepisów Prawa budowlanego.

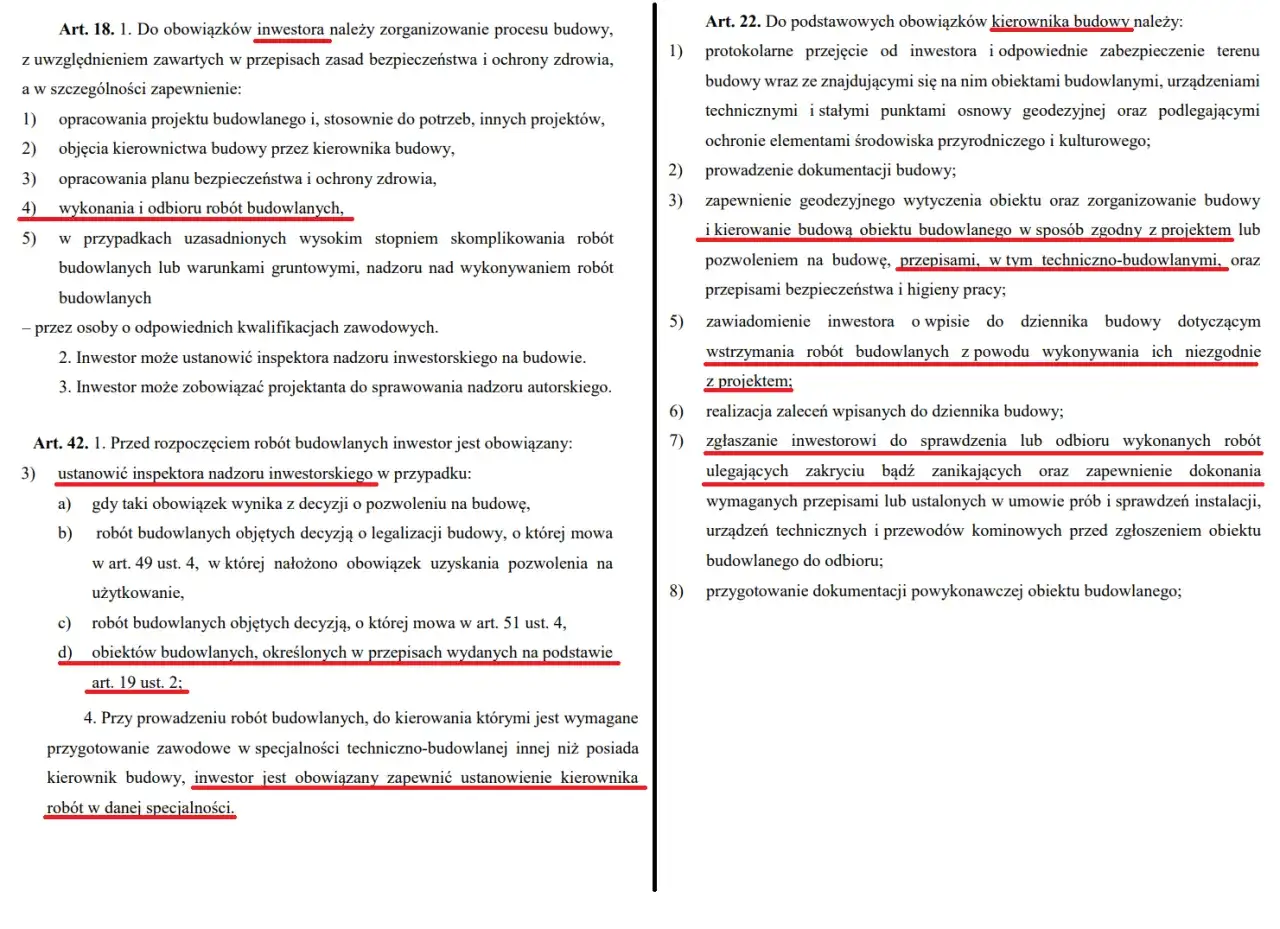

Zgodnie z Ustawą Prawo budowlane, dziennik budowy jest obowiązkowym dokumentem dla każdego obiektu budowlanego, który wymaga pozwolenia na budowę lub zgłoszenia. Jego głównym celem jest rejestrowanie przebiegu robót oraz wszystkich zdarzeń i okoliczności, które mają znaczenie dla oceny technicznej prawidłowości ich wykonania. Odpowiedzialność za właściwe prowadzenie dziennika, jego przechowywanie na terenie budowy i dokonywanie wpisów spoczywa przede wszystkim na kierowniku budowy. Jest to dokument, który musi być dostępny dla wszystkich uprawnionych uczestników procesu budowlanego i organów nadzoru.
Kto może i musi dokonywać wpisów? Poznaj role inwestora, kierownika i inspektora.
- Inwestor: Ma prawo i obowiązek dokonywania wpisów, zwłaszcza tych dotyczących odbioru poszczególnych etapów prac lub zgłaszania uwag.
- Inspektor nadzoru inwestorskiego: Jego rolą jest kontrola jakości prac i zgodności z projektem, co dokumentuje wpisami w dzienniku.
- Projektant: Może dokonywać wpisów w celu wyjaśnienia wątpliwości projektowych, autoryzacji odstępstw od projektu lub wskazania sposobu rozwiązania problemów technicznych.
- Kierownik budowy: Jest głównym odpowiedzialnym za prowadzenie dziennika. Dokonuje wpisów dotyczących przebiegu robót, harmonogramu, użytych materiałów, odbiorów częściowych i ogólnego stanu budowy.
- Kierownik robót: Podobnie jak kierownik budowy, dokumentuje postęp prac w ramach swojego zakresu odpowiedzialności.
- Geodeta: Wpisuje informacje dotyczące wytyczenia obiektu, pomiarów kontrolnych czy inwentaryzacji powykonawczej.
- Pracownicy organów nadzoru budowlanego: Mogą dokonywać wpisów kontrolnych, odnotowując swoje wizyty, stwierdzenia i ewentualne zalecenia.
Jakie konsekwencje grożą za błędy lub brak wpisów?
Zaniedbania w prowadzeniu dziennika budowy mogą mieć poważne konsekwencje. Brak wymaganych wpisów lub ich nieczytelność może skutkować problemami podczas odbioru technicznego budynku, a nawet uniemożliwić uzyskanie pozwolenia na użytkowanie. W skrajnych przypadkach, nieprawidłowości w dokumentacji mogą prowadzić do nałożenia kar finansowych przez organy nadzoru budowlanego. Co więcej, w przypadku wystąpienia wad budowlanych, dobrze prowadzony dziennik stanowi kluczowy dowód w postępowaniu reklamacyjnym lub sądowym, chroniąc interesy inwestora.

Anatomia idealnego wpisu – co musi się znaleźć w każdym zapisie?
Kluczem do wartościowego dziennika budowy jest precyzja i kompletność każdego wpisu. Nie wystarczy ogólnikowe stwierdzenie; dokument ten musi odzwierciedlać rzeczywisty stan prac i zastosowane rozwiązania techniczne.
Niezbędne elementy: data, opis robót, materiały i podpis.
Każdy wpis w dzienniku budowy musi być opatrzony datą jego dokonania, co zapewnia chronologiczny porządek dokumentacji. Następnie należy szczegółowo opisać wykonywane prace lub zaistniałe zdarzenia. Ważne jest, aby podać informacje o użytych materiałach, ich parametrach technicznych (np. klasy betonu, typ stali, rodzaj izolacji) oraz o zgodności z projektem budowlanym. Całość musi być zakończona danymi osoby dokonującej wpisu, jej czytelnym podpisem oraz określeniem funkcji, jaką pełni na budowie. Wpisy muszą być dokonywane w sposób trwały i czytelny, bez możliwości ich usunięcia czy zamalowania. Przykładem prawidłowego wpisu może być: "Wykonano ławy fundamentowe osi A-C/1-4 zgodnie z projektem. Użyto betonu klasy C20/25 w ilości 15 m³. Zbrojenie przygotowano i odebrano przed betonowaniem."
Jak poziom szczegółowości wpływa na odbiór budynku?
Szczegółowość wpisów jest nie do przecenienia, szczególnie w kontekście odbioru technicznego. Dokładne opisy użytych materiałów, zastosowanych technologii, a także wszelkich odstępstw od projektu (jeśli zostały formalnie zaakceptowane) stanowią niepodważalny dowód na to, że budowa przebiegała zgodnie z założeniami. Im bardziej precyzyjny i kompletny jest dziennik, tym łatwiejszy i szybszy będzie proces odbioru, ponieważ inspektorzy i urzędnicy będą mieli jasny obraz wykonanych prac i zastosowanych rozwiązań.
Dziennik papierowy a Elektroniczny Dziennik Budowy (EDB) – czy sposób wpisów się różni?
Od 2023 roku inwestorzy mają możliwość korzystania z Elektronicznego Dziennika Budowy (EDB). Jest to system online, który ma na celu usprawnienie komunikacji i dokumentacji na budowie. Wpisów w EDB mogą dokonywać wszyscy uprawnieni uczestnicy procesu budowlanego, a dostęp do nich jest możliwy z dowolnego miejsca z dostępem do internetu. Choć podstawowe zasady dotyczące treści wpisów pozostają te same (data, opis, podpis), forma elektroniczna wymaga zazwyczaj uwierzytelnienia za pomocą podpisu elektronicznego. EDB ułatwia zarządzanie dokumentacją i jej archiwizację, eliminując ryzyko zagubienia czy zniszczenia papierowego dziennika.
Przykładowe wpisy: Rozpoczęcie prac i fundamenty
Pierwsze kroki na budowie wymagają szczególnej uwagi w kwestii dokumentacji. Oto jak powinny wyglądać wpisy dotyczące początkowych etapów budowy domu.
Pierwszy wpis – jak prawidłowo rozpocząć i zarejestrować uczestników procesu?
Pierwszy wpis w dzienniku budowy ma charakter formalny i jest dokonywany przez inwestora. Jego celem jest zarejestrowanie wszystkich kluczowych uczestników procesu budowlanego, którzy oficjalnie obejmują swoje funkcje. Wpis ten powinien zawierać dane inwestora, kierownika budowy, projektanta oraz ewentualnego inspektora nadzoru inwestorskiego. Każda z tych osób powinna potwierdzić przyjęcie swoich obowiązków własnoręcznym podpisem w dzienniku. Przykładowy pierwszy wpis może wyglądać następująco: "Dnia [data] inwestor [imię i nazwisko inwestora] rozpoczął budowę obiektu budowlanego zgodnie z pozwoleniem na budowę nr [numer pozwolenia] z dnia [data wydania pozwolenia]. Na budowie obecni są: kierownik budowy [imię i nazwisko kierownika budowy], projektant [imię i nazwisko projektanta], inspektor nadzoru [imię i nazwisko inspektora nadzoru]. Wszyscy obecni potwierdzają przyjęcie swoich obowiązków."
Prace przygotowawcze i ziemne – przykłady wpisów z wytyczenia budynku i wykonania wykopów.
- Wytyczenie budynku: "Dnia [data] geodeta [imię i nazwisko geodety] dokonał wytyczenia osi i obrysu budynku zgodnie z projektem zagospodarowania terenu. Punkty załamania osi i obrysu zostały utrwalone i odebrane."
- Usunięcie humusu: "Dnia [data] wykonano zdjęcie warstwy próchniczej (humusu) z terenu budowy o powierzchni [powierzchnia] m². Usunięty materiał został składowany w wyznaczonym miejscu."
- Wykonanie wykopów: "Dnia [data] przystąpiono do wykonania wykopów pod fundamenty zgodnie z projektem. Głębokość wykopów osiągnęła [głębokość] m. Warunki gruntowe: [opis warunków gruntowych, np. glina zwięzła, obecność wód gruntowych]."
- Zabezpieczenie skarp: "Dnia [data] wykonano zabezpieczenie skarp wykopów przed osuwaniem się ziemi za pomocą [opis zastosowanego zabezpieczenia, np. palisady, obudowy tymczasowej]."
Fundamenty – jak opisać zbrojenie, betonowanie i izolację ław fundamentowych?
- Przygotowanie i odbiór zbrojenia: "Dnia [data] wykonano i odebrano zbrojenie ław fundamentowych dla osi [oznaczenie osi] zgodnie z projektem wykonawczym. Zastosowano stal klasy [klasa stali] o średnicach [wymienić średnice]. Zbrojenie wykonane zgodnie z zasadami sztuki budowlanej, zapewniono odpowiednie otulenie betonu."
- Betonowanie ław/płyty fundamentowej: "Dnia [data] wykonano betonowanie ław fundamentowych dla osi [oznaczenie osi] przy użyciu betonu klasy [klasa betonu] dostarczonego przez firmę [nazwa dostawcy]. Zużyto [ilość] m³ betonu. Betonowanie przeprowadzono w warunkach atmosferycznych [opis warunków, np. temperatura +15°C, bez opadów]."
- Wykonanie izolacji przeciwwilgociowej i termicznej fundamentów: "Dnia [data] wykonano izolację przeciwwilgociową ław fundamentowych za pomocą [opis materiału, np. papa asfaltowa dwuwarstwowa, membrana bitumiczna]. Następnie wykonano izolację termiczną fundamentów z płyt [materiał izolacyjny, np. XPS] o grubości [grubość] cm."
Przykładowe wpisy: Konstrukcja budynku i montaż stolarki
Kolejne etapy budowy to wznoszenie konstrukcji oraz montaż elementów, które zamykają "stan surowy" budynku. Dokumentacja tych prac powinna być równie precyzyjna.
Wznoszenie ścian i stropów – wzory wpisów dla prac murarskich i żelbetowych.
- Wznoszenie ścian nośnych: "Dnia [data] rozpoczęto murowanie ścian nośnych parteru z bloczków [rodzaj bloczków, np. betonowych, gazobetonowych] o grubości [grubość] cm. Zaprawa murarska klasy [klasa zaprawy]. Murowanie prowadzone zgodnie z projektem, z zachowaniem odpowiednich spoin i przewiązań."
- Montaż/betonowanie stropów: "Dnia [data] wykonano montaż belek stropowych [rodzaj stropu, np. Teriva, żelbetowy prefabrykowany]. Dnia [data] przystąpiono do betonowania płyty stropowej nad [nazwa kondygnacji] przy użyciu betonu klasy [klasa betonu]. Zbrojenie wykonane zgodnie z projektem. Betonowanie prowadzono z zastosowaniem [opis systemu szalunkowego/podpór]."
- Wykonanie nadproży i słupów: "Dnia [data] wykonano nadproża okienne nad otworami w ścianach [oznaczenie ścian] zgodnie z projektem. Dnia [data] wykonano żelbetowe słupy konstrukcyjne w narożnikach budynku [oznaczenie narożników]."
Konstrukcja i pokrycie dachu – przykładowe zapisy dotyczące więźby, membrany i dachówki.
- Wykonanie konstrukcji więźby dachowej: "Dnia [data] rozpoczęto montaż konstrukcji więźby dachowej. Zastosowano drewno sosnowe klasy [klasa drewna] impregnowane środkiem [nazwa środka impregnującego]. Konstrukcja wykonana zgodnie z projektem architektoniczno-budowlanym, z zachowaniem kątów nachylenia i rozstawu krokwi."
- Montaż membrany i deskowania: "Dnia [data] zamontowano folię paroprzepuszczalną [nazwa producenta, typ] na krokwiach więźby dachowej. Dnia [data] wykonano deskowanie połaci dachowych [rodzaj desek, grubość]."
- Ułożenie pokrycia dachowego: "Dnia [data] przystąpiono do układania pokrycia dachowego z [rodzaj dachówki/blachodachówki, np. dachówka ceramiczna karpiówka] firmy [nazwa producenta]. Zamontowano również system rynnowy [opis systemu, materiał]."
Montaż stolarki okiennej i drzwiowej – jak udokumentować ten etap?
- Montaż okien: "Dnia [data] zamontowano stolarkę okienną w budynku. Okna PCV, profil [opis profilu], współczynnik przenikania ciepła U= [wartość U]. Okna osadzono na kotwach chemicznych, wykonano izolację szczelin montażowych pianką poliuretanową i taśmami uszczelniającymi."
- Montaż drzwi zewnętrznych: "Dnia [data] zamontowano drzwi wejściowe zewnętrzne antywłamaniowe firmy [nazwa producenta]. Drzwi osadzono w otworze zgodnie z zaleceniami producenta, wykonano montaż warstwowy."
- Uwagi dotyczące montażu: "Podczas montażu okien [numer okna] stwierdzono niewielkie uszkodzenie ramienia, które zostało naprawione przez ekipę montażową."
Przykładowe wpisy: Instalacje, wykończenia i zakończenie budowy
Po wzniesieniu konstrukcji przychodzi czas na instalacje wewnętrzne, prace wykończeniowe i formalne zakończenie budowy. Każdy z tych etapów wymaga odpowiedniego udokumentowania.
Prace instalacyjne – przykłady wpisów dla instalacji elektrycznej, wodno-kanalizacyjnej i C. O.
- Instalacja elektryczna: "Dnia [data] wykonano rozprowadzenie przewodów instalacji elektrycznej w ścianach i stropach zgodnie z projektem. Zamontowano puszkę rozdzielni głównej. Dnia [data] przeprowadzono pomiary rezystancji izolacji i skuteczności ochrony przeciwporażeniowej."
- Instalacja wodno-kanalizacyjna: "Dnia [data] wykonano rozprowadzenie instalacji wodnej i kanalizacyjnej w łazienkach i kuchni. Użyto rur [materiał, np. PP-R] o średnicach [wymienić średnice]. Dnia [data] przeprowadzono próbę szczelności instalacji wodnej pod ciśnieniem [wartość ciśnienia]."
- Instalacja centralnego ogrzewania: "Dnia [data] zamontowano kocioł gazowy [marka, model] i podłączono go do instalacji C.O. oraz gazowej. Zamontowano grzejniki w pomieszczeniach [wymienić pomieszczenia]. Dnia [data] przeprowadzono próbę ciśnieniową instalacji C.O."
- Wentylacja mechaniczna: "Dnia [data] wykonano montaż systemu wentylacji mechanicznej z odzyskiem ciepła (rekuperacji). Rozprowadzono kanały wentylacyjne i zamontowano centrale wentylacyjne."
Tynki, wylewki i prace wykończeniowe – o czym pamiętać na tym etapie?
- Tynki wewnętrzne: "Dnia [data] wykonano tynki cementowo-wapienne w pomieszczeniach parteru. Grubość tynków wynosi średnio [grubość] cm. Powierzchnia tynkowana: [powierzchnia] m²."
- Tynki zewnętrzne: "Dnia [data] wykonano tynk zewnętrzny elewacyjny [rodzaj tynku, np. akrylowy] na ścianach docieplonych styropianem. Grubość warstwy zaciągu i siatki: [grubość] cm."
- Wylewki podłogowe: "Dnia [data] wykonano wylewki cementowe na podkładzie z wełny mineralnej w pomieszczeniach [nazwa pomieszczeń]. Grubość wylewki: [grubość] cm. Wykonano dylatacje obwodowe i pośrednie."
- Montaż ocieplenia elewacji: "Dnia [data] wykonano montaż płyt izolacyjnych [materiał, np. styropian fasadowy] na ścianach zewnętrznych budynku. Grubość izolacji: [grubość] cm. Płyty zamocowano mechanicznie i klejem."

Odbiór kominiarski i inne odbiory branżowe – jak je poprawnie zapisać?
W dzienniku budowy należy odnotować daty i wyniki wszelkich odbiorów branżowych, które są niezbędne do uzyskania pozwolenia na użytkowanie. Przykładowy wpis dotyczący odbioru kominiarskiego: "Dnia [data] przeprowadzono odbiór kominiarski przewodów wentylacyjnych i spalinowych. Odbiór pozytywny, brak uwag i zaleceń. Protokół odbioru znajduje się w aktach inwestycji." Podobnie należy odnotować odbiory instalacji gazowej, elektrycznej oraz inne wymagane przez przepisy.
Ostatni wpis – jak formalnie zamknąć dziennik budowy po zakończeniu prac?
Ostatni wpis w dzienniku budowy jest zazwyczaj dokonywany przez kierownika budowy. Jest to formalne potwierdzenie zakończenia wszystkich prac budowlanych i uporządkowania terenu budowy. Przykładowy wpis zamykający dziennik: "Dnia [data] kierownik budowy [imię i nazwisko kierownika budowy] stwierdza zakończenie wszystkich robót budowlanych objętych pozwoleniem na budowę. Teren budowy został uporządkowany. Dziennik budowy zostaje zamknięty."
Sytuacje szczególne na budowie – jak je udokumentować w dzienniku?
Budowa to proces dynamiczny, w którym mogą pojawić się nieprzewidziane sytuacje. Prawidłowe ich udokumentowanie w dzienniku budowy jest kluczowe dla zachowania ciągłości i zgodności z prawem.
Wpis dotyczący zmiany kierownika budowy lub inspektora nadzoru.
W przypadku zmiany kierownika budowy lub inspektora nadzoru, należy dokonać stosownego wpisu w dzienniku. Wpis powinien zawierać datę zmiany, dane osoby rezygnującej z funkcji oraz dane nowej osoby, która przejmuje obowiązki. Nowa osoba powinna potwierdzić przyjęcie odpowiedzialności własnoręcznym podpisem. Przykładowo: "Dnia [data] z funkcji kierownika budowy zrezygnował Pan [imię i nazwisko poprzedniego kierownika]. Obowiązki kierownika budowy przejmuje Pan [imię i nazwisko nowego kierownika], który potwierdza przyjęcie odpowiedzialności własnoręcznym podpisem."
Jak prawidłowo wpisać przerwę w robotach budowlanych?
Przerwy w robotach budowlanych, niezależnie od ich przyczyny (np. warunki atmosferyczne, brak materiałów, decyzje inwestora), muszą zostać odnotowane w dzienniku. Wpis powinien zawierać datę rozpoczęcia przerwy, przewidywany termin jej zakończenia oraz przyczynę. Kierownik budowy powinien również opisać sposób zabezpieczenia budowy na czas przerwy. Przykład: "Dnia [data] z powodu [przyczyna przerwy, np. intensywnych opadów deszczu] wstrzymano roboty budowlane. Przewidywane wznowienie prac: [data]. Budowa została zabezpieczona przed warunkami atmosferycznymi."
Dokumentowanie istotnych odstępstw od projektu – co musi zapisać projektant?
Istotne odstępstwa od zatwierdzonego projektu budowlanego wymagają zgody projektanta i muszą zostać szczegółowo udokumentowane w dzienniku budowy. Projektant powinien dokonać wpisu, opisując proponowane odstępstwo, jego uzasadnienie techniczne i ewentualne konsekwencje. Wpis ten musi być opatrzony jego podpisem i datą. Przykład: "Projektant [imię i nazwisko projektanta] autoryzuje odstępstwo od projektu polegające na [opis odstępstwa, np. zmianie lokalizacji ściany nośnej o 0.5 m]. Odstępstwo jest uzasadnione [powód odstępstwa] i nie wpływa negatywnie na bezpieczeństwo konstrukcji ani warunki użytkowe obiektu."
Wpisy kontrolne przedstawicieli nadzoru budowlanego – co oznaczają dla inwestora?
Wpisy dokonywane przez przedstawicieli nadzoru budowlanego (np. Powiatowego Inspektora Nadzoru Budowlanego) są oficjalnym potwierdzeniem przeprowadzonej kontroli na budowie. Powinny zawierać datę kontroli, zakres sprawdzenia, stwierdzone nieprawidłowości (jeśli występują), zalecenia lub nakazy. Dla inwestora takie wpisy są sygnałem, że budowa jest pod nadzorem i że ewentualne problemy wymagają natychmiastowej interwencji. Przykład: "Dnia [data] przeprowadzono kontrolę budowy obiektu [nazwa obiektu]. Stwierdzono zgodność wykonanych prac z projektem. Brak uwag." lub "Dnia [data] stwierdzono [opis nieprawidłowości]. Nakazuje się wykonanie [opis czynności naprawczych] do dnia [data]."
Najczęstsze błędy przy prowadzeniu dziennika budowy – jak ich unikać?
Nawet przy najlepszych intencjach, łatwo popełnić błędy podczas prowadzenia dziennika budowy. Świadomość najczęstszych pułapek pozwala uniknąć problemów w przyszłości.
Zbyt ogólne opisy i brak kluczowych informacji – czego nie pomijać?
Jednym z najczęstszych błędów jest sporządzanie wpisów, które są zbyt lakoniczne i nie zawierają wystarczających informacji. Zapis typu "Wykonano ściany" jest bezwartościowy. Należy pamiętać o podawaniu konkretów: materiału (np. bloczki z betonu komórkowego), grubości ścian, klasy zaprawy, zgodności z projektem, a także daty wykonania. Podobnie przy betonowaniu kluczowa jest klasa betonu, jego ilość i ewentualne warunki atmosferyczne. Brak tych danych uniemożliwia późniejszą ocenę jakości wykonanych prac.
Naruszenie chronologii i wpisy "na zapas" – dlaczego to ryzykowne?
Dziennik budowy musi odzwierciedlać rzeczywisty przebieg zdarzeń w porządku chronologicznym. Dokonywanie wpisów "na zapas", czyli z wyprzedzeniem, lub uzupełnianie ich z dużym opóźnieniem, jest niedopuszczalne i może zostać uznane za fałszowanie dokumentacji. Taka praktyka podważa wiarygodność dziennika i może prowadzić do poważnych konsekwencji prawnych, zwłaszcza w przypadku kontroli lub sporów. Każdy wpis powinien być dokonany niezwłocznie po wykonaniu danej czynności lub zaistnieniu zdarzenia.
Przeczytaj również: Jak używać napinacza sznurka murarskiego - porady eksperta
Poprawianie i usuwanie wpisów – jak legalnie korygować błędy?
W dzienniku budowy nie wolno usuwać ani zamazywać wpisów. Jest to dokument urzędowy, a wszelkie próby zatarcia śladów mogą być potraktowane jako próba ukrycia nieprawidłowości. Jeśli popełnisz błąd, prawidłowa procedura polega na przekreśleniu błędnego zapisu w taki sposób, aby pozostał czytelny, a następnie dopisaniu poprawnej treści obok lub poniżej. Nowy wpis musi być opatrzony datą i podpisem osoby dokonującej korekty. To zapewnia przejrzystość i możliwość śledzenia historii zmian.
